工事状況報告
紅葉橋
2025年11月3日

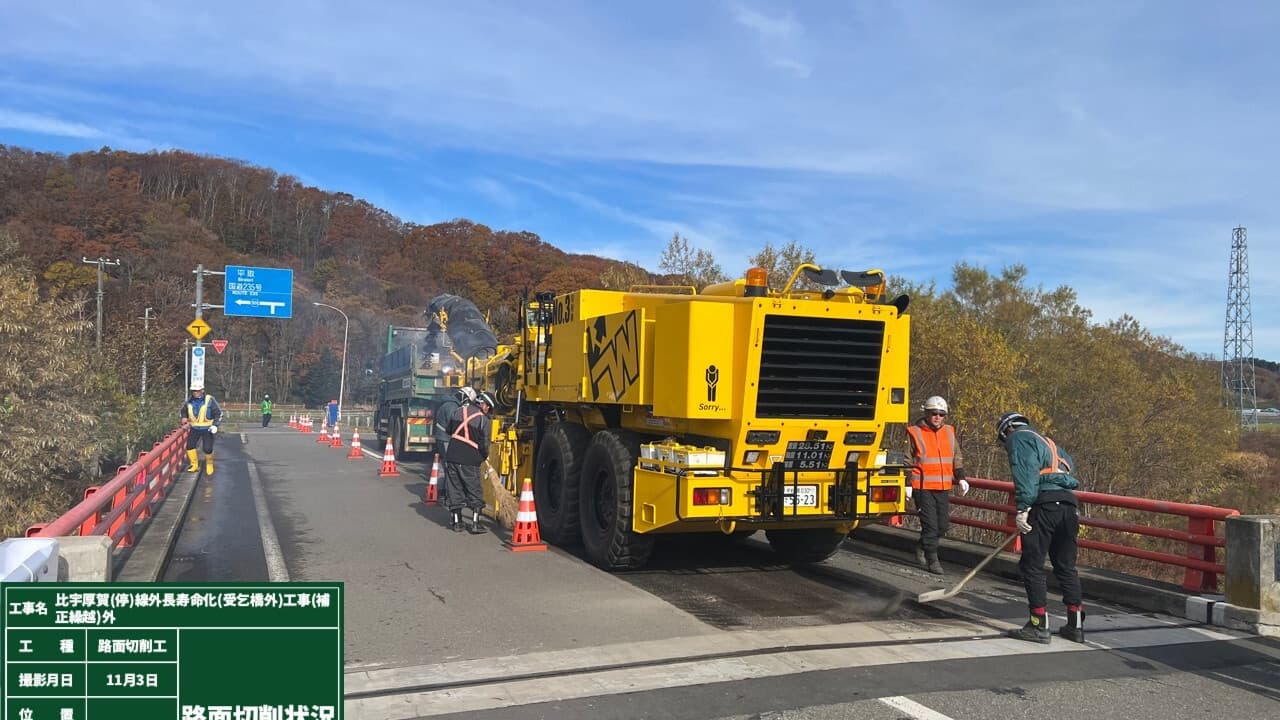

①既設舗装撤去:アスファルト切削車
現在の橋に敷かれているアスファルトを「アスファルト切削車」を使って剥がしていきます。
紅葉橋
2025年11月4日

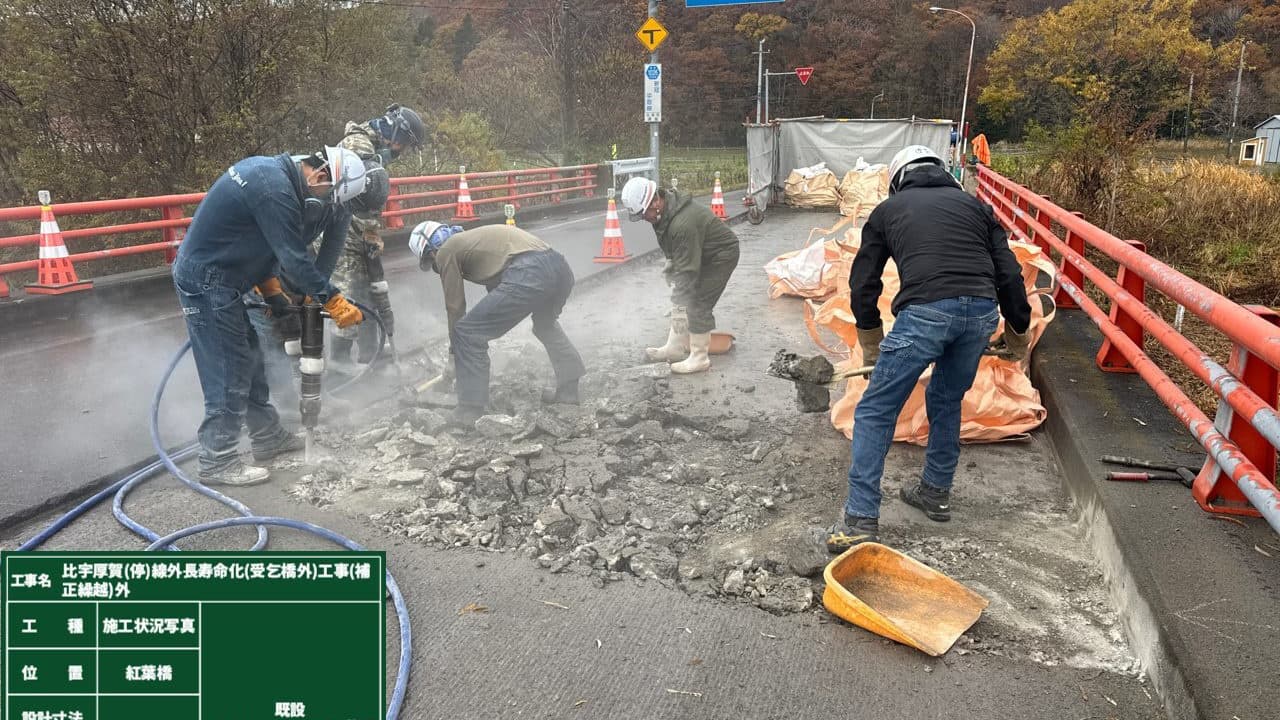

②既設コンクリート取壊し:ハンドブレーカー
次に、アスファルトの下に敷かれているコンクリートを壊していきます。
紅葉橋
2025年11月10日

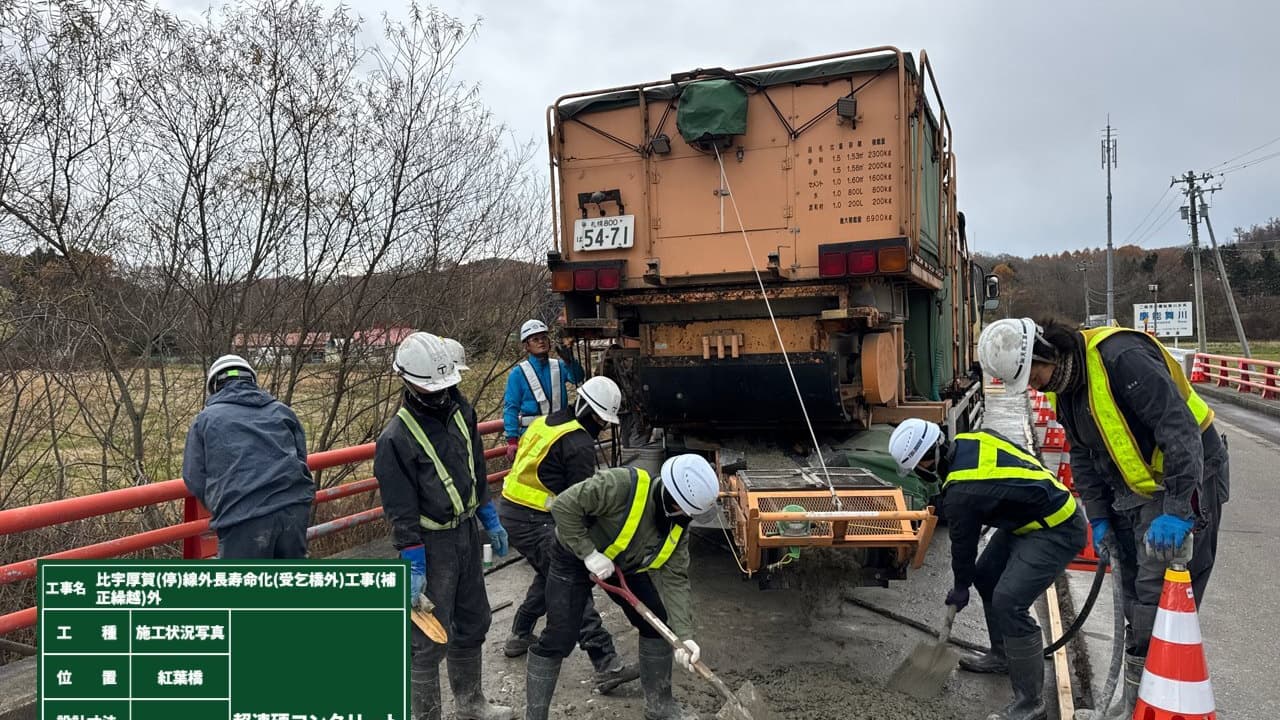

③超速硬コンクリート打設:モービル車
新しいコンクリートを敷きます。
超速硬コンクリートモービル車は、コンクリート材料をコンピュータによって計量し、吐出量を正確に管理できます。車体側面にパネルがついていて、現場での施工速度に合わせてコンクリート吐出量を調整することが可能です。
次の工程で早く完全に乾かす必要があるため、特別なコンクリートを使用しました。
紅葉橋
2025年11月12日

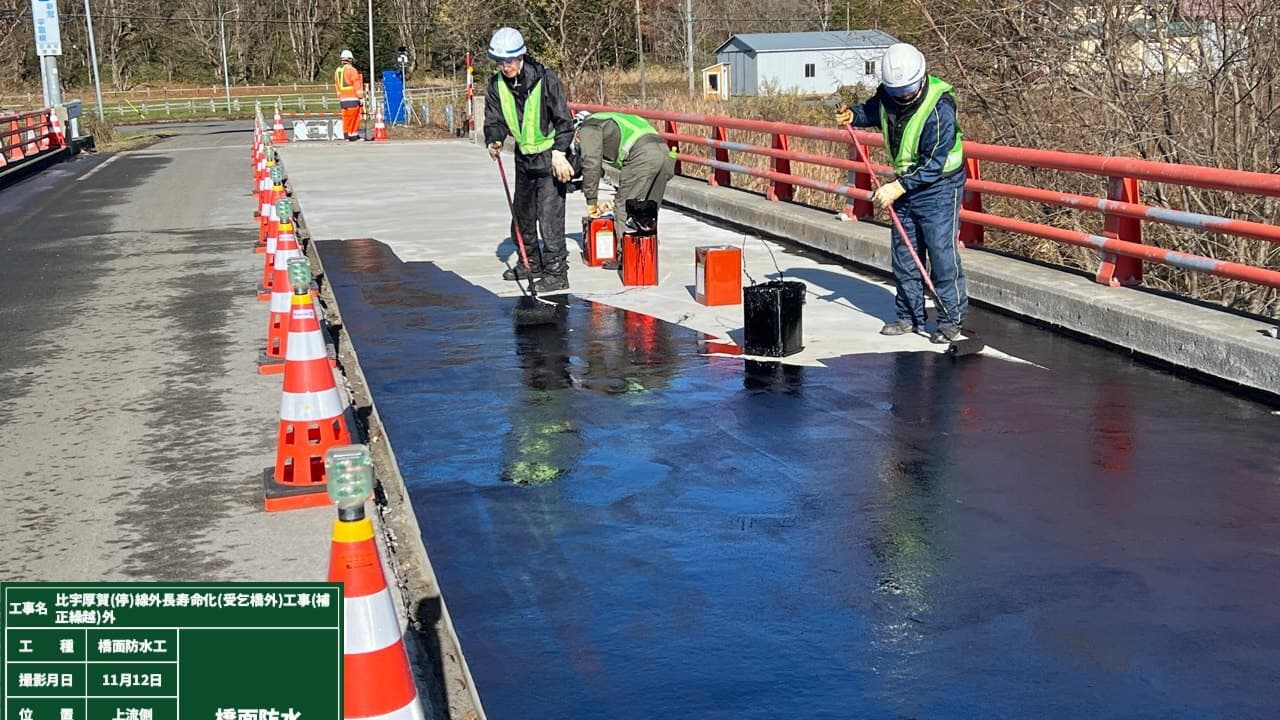

④防水工:プライマー(接着剤)塗布
下地となるコンクリートと、その上に施工するアスファルト防水層の接着力を向上させます。コンクリートが完全に乾燥してからの作業となります。
紅葉橋
2025年11月12日

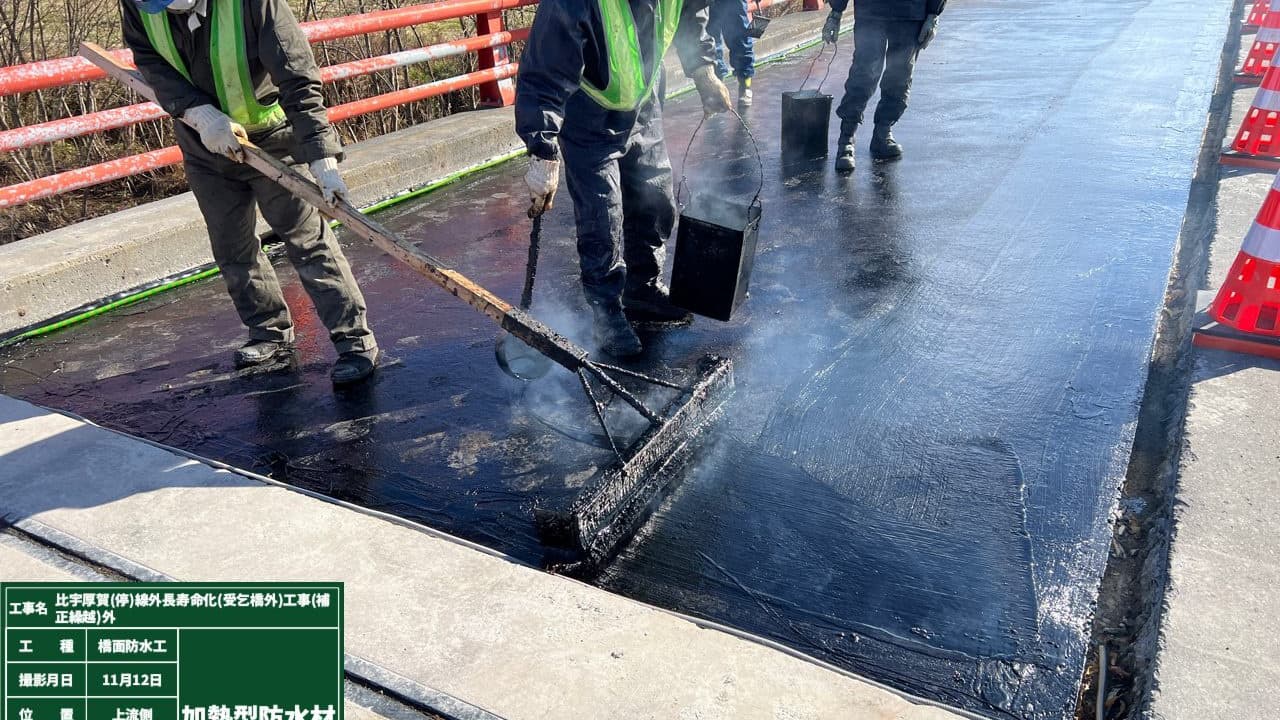

⑤防水工:加熱防水材塗布
アスファルト加熱型防水材は、アスファルトに合成ゴムや合成樹脂などを加えたブロック固形物の防水材です。
低温での柔軟性や高温での安定性が向上し、コンクリート床版の微細なひび割れや変位にひび割れに浸透・接着し、床版の剛性回復や疲労耐久性向上に貢献します。
紅葉橋
2025年11月13日

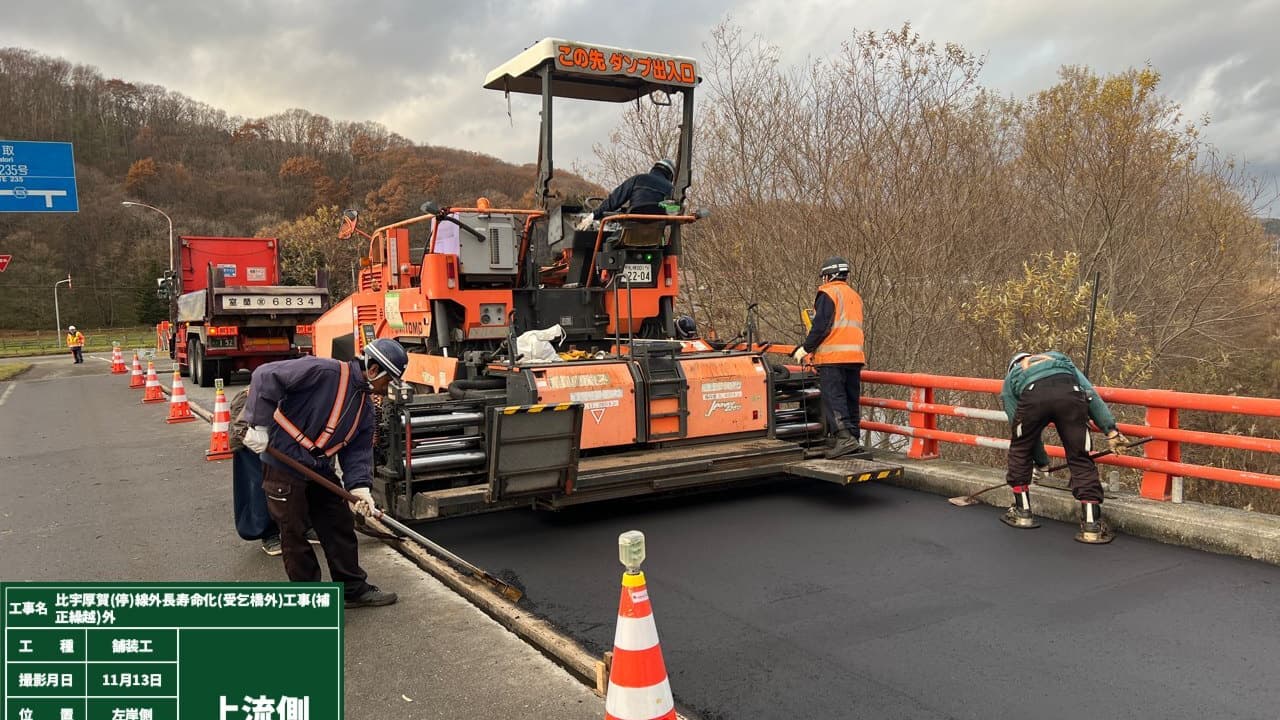

⑥舗装状況:アスファルトフィニッシャー
アスファルトフィニッシャーとは、アスファルト舗装を均一かつ高精度に敷きならす役割を持っている重機です。
紅葉橋
2025年11月13日

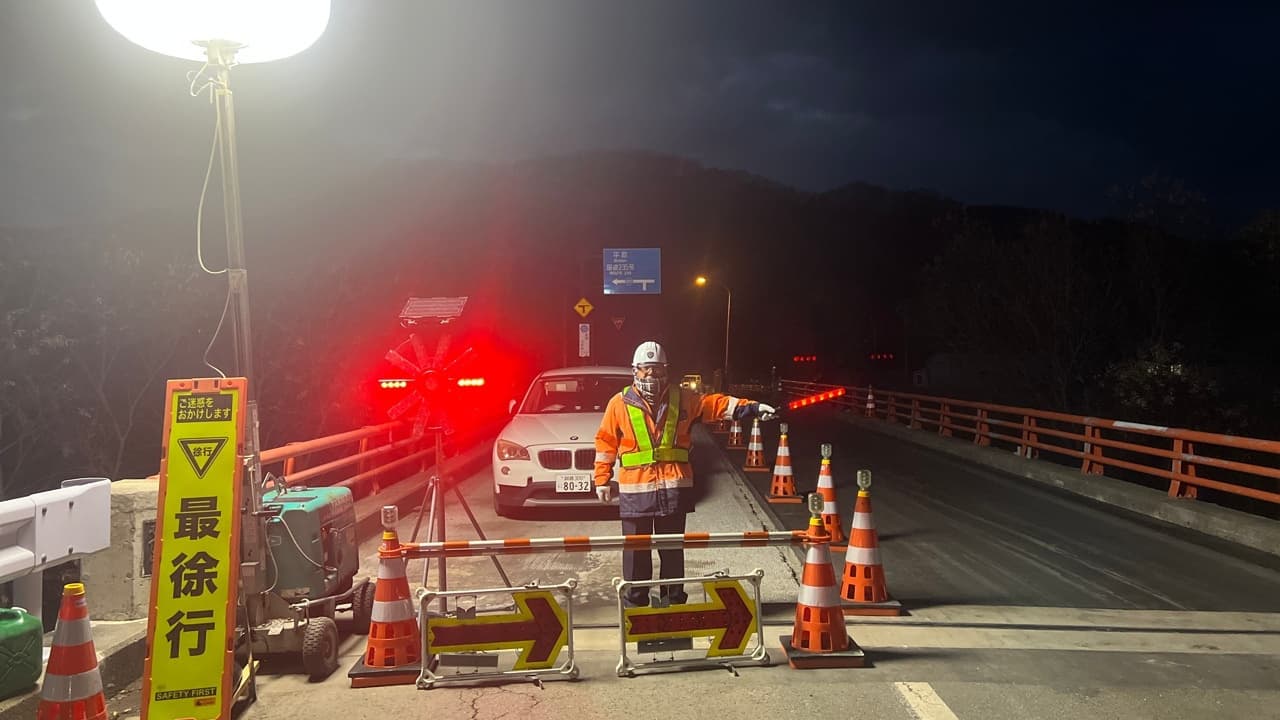

⑦24時間交通誘導
この工事で欠かせないのが交通誘導です。
工事期間中は24時間体制で交通誘導を行ってくださっています。
橋の下を流れている川には熊がやってきて、夜中にバシャバシャと音を立てて歩いて行くので怖かったそうです。
熊撃退スプレーを肌身離さず携帯し、地域の皆様に安全に橋を渡っていただけるよう業務にあたっています。
紅葉橋
2025年12月
⑧完成 ビフォー & アフター
古い舗装を剥がし、防水・排水加工を施したあと、元通りにアスファルトを敷き直しました。
大きな違いが分かりにくいと思いますが、先代が作ってくれた橋を長く大切に使わせていただくために丁寧に補修させていただきました。
今回の工事で行った見えない部分の工夫はページ下部で紹介しています。
ぜひご覧ください
これでまた何十年も安全に川を渡れます。
景色が季節の移り変わりを楽しませてくれる写真ですね

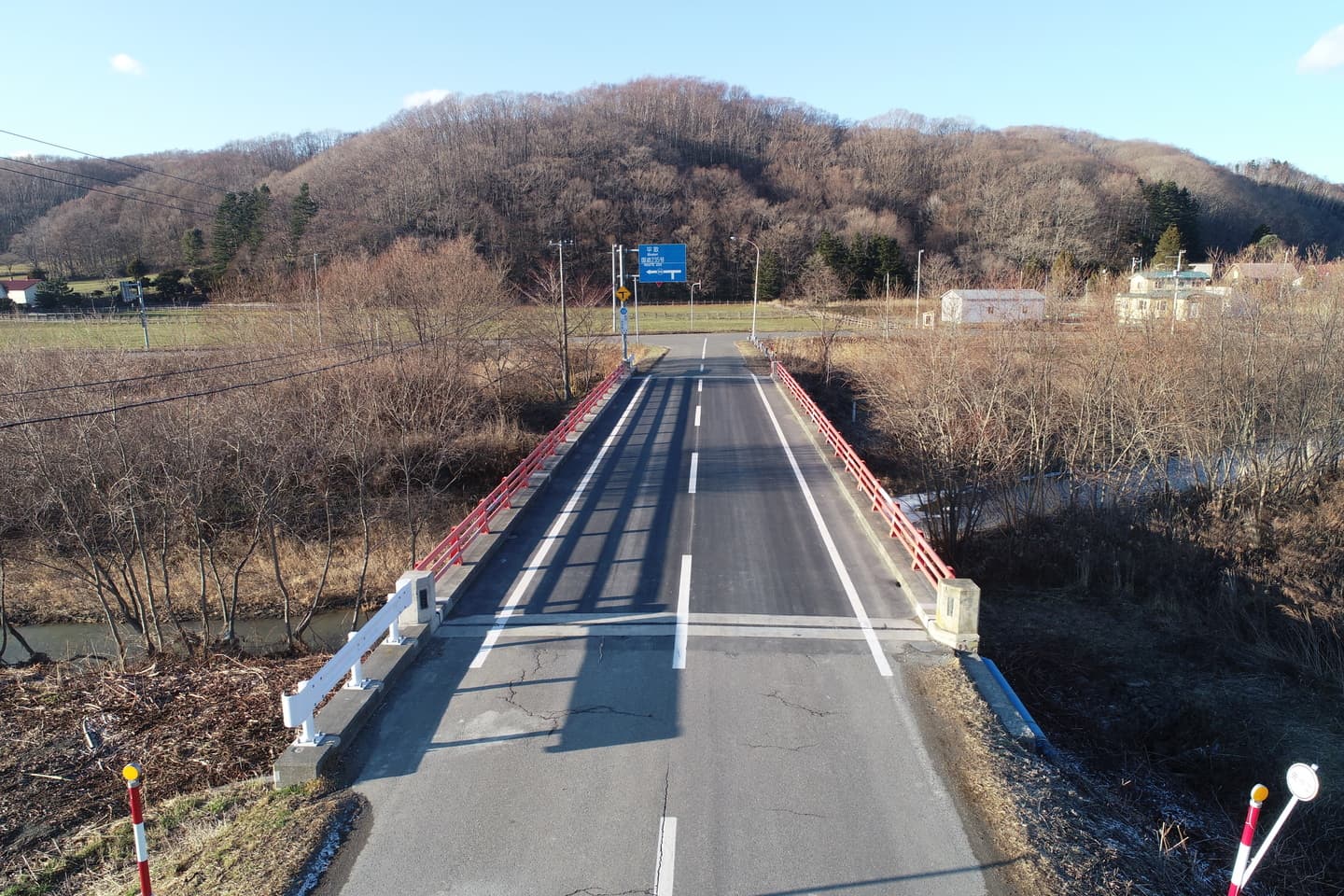

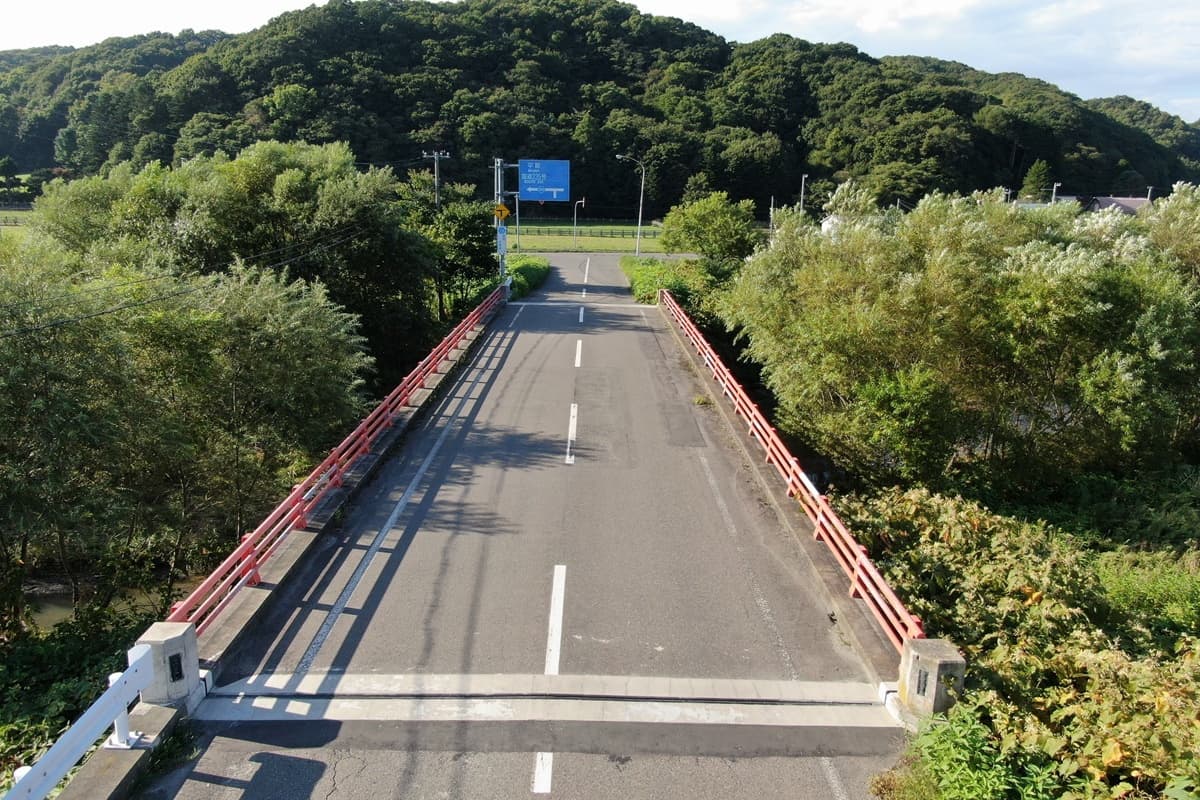

【正面から】施工前
【正面から】施工後
【上流側】施工前
【上流側】施工後

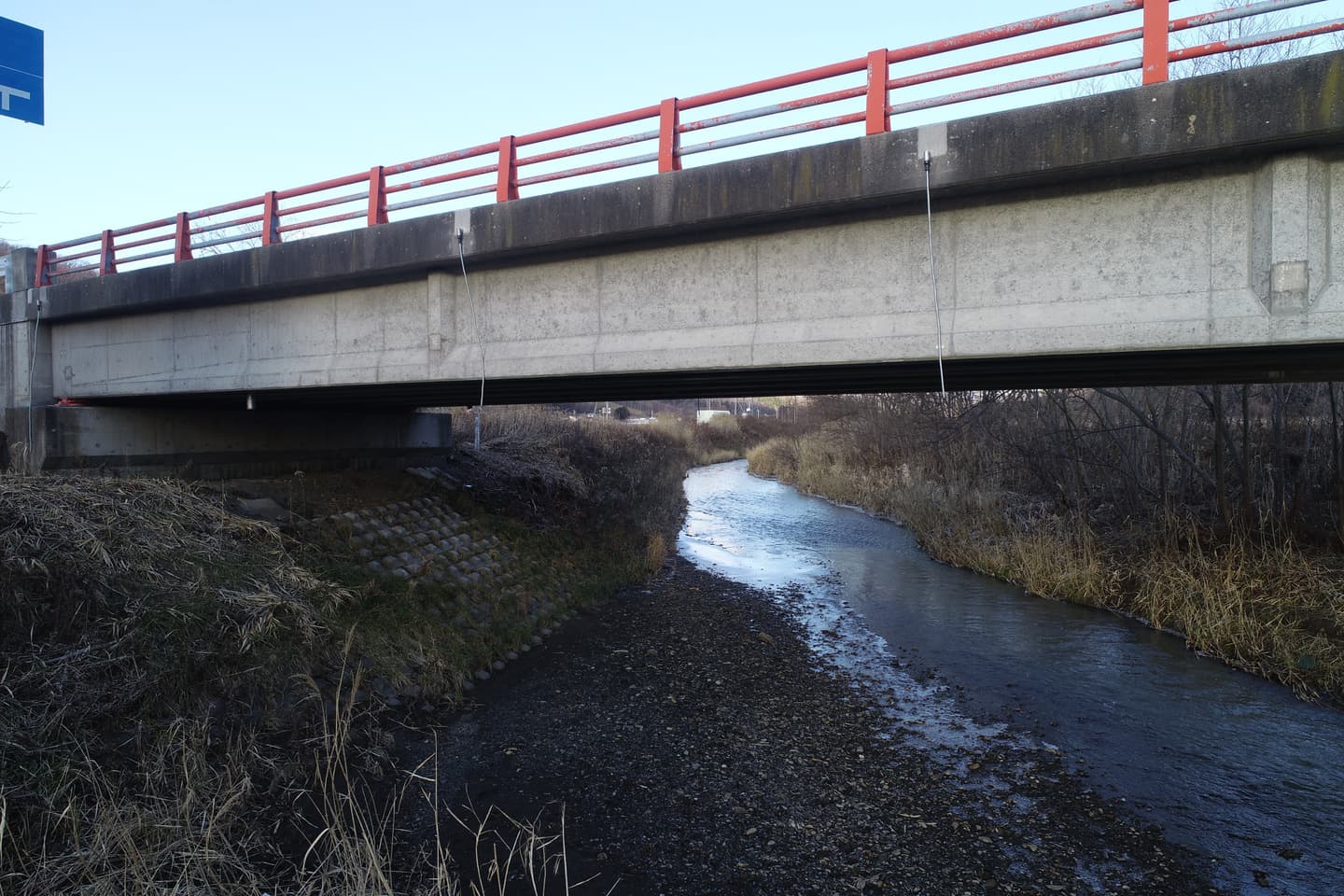

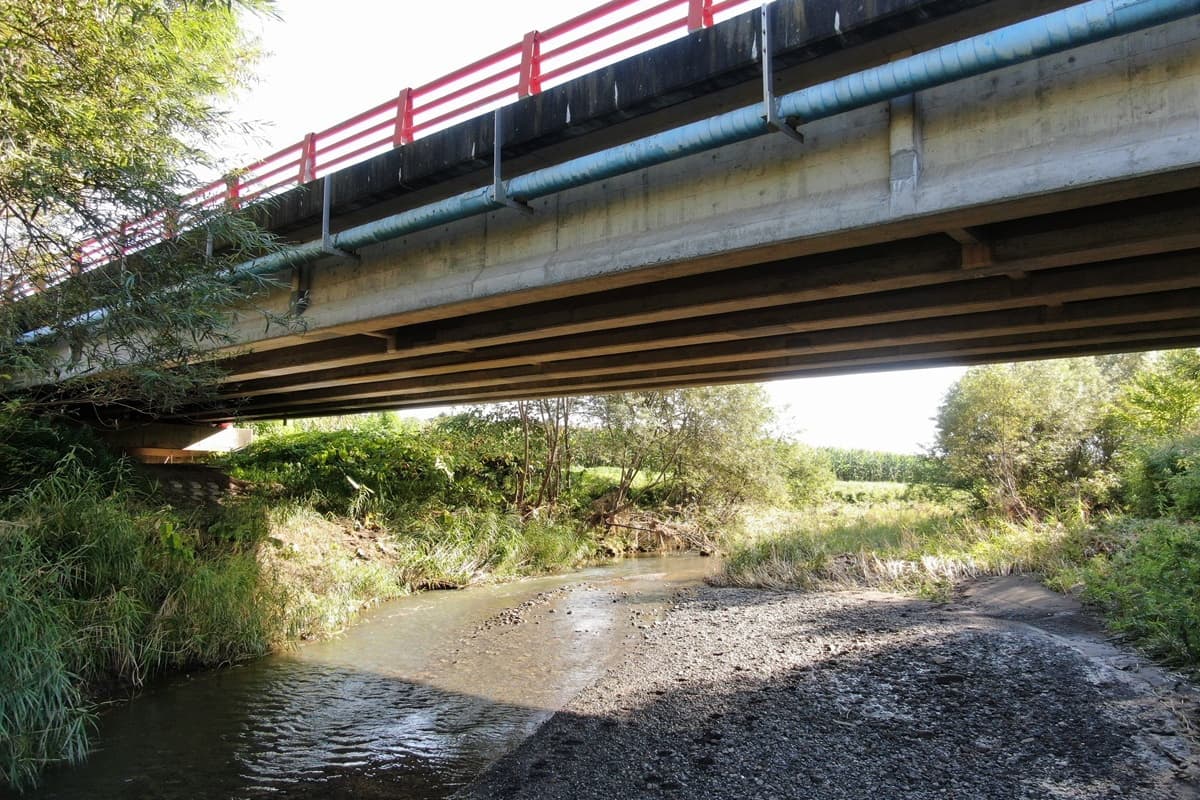

【下流側】施工前
【下流側】施工後
【上空から】施工前
【上空から】施工後
